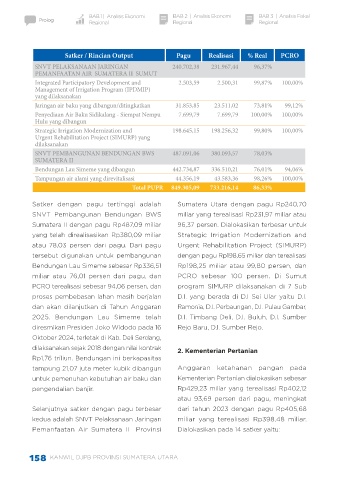

                        Satker / Rincian Output                Pagu       Realisasi     % Real      PCRO

             SNVT PELAKSANAAN JARINGAN                        240.702,38   231.967,44     96,37%
             PEMANFAATAN AIR  SUMATERA II  SUMUT
             Integrated Participatory Development and           2.503,59     2.500,31     99,87%    100,00%
             Management of Irrigation Program (IPDMIP)
             yang dilaksanakan
             Jaringan air baku yang dibangun/ditingkatkan      31.853,85    23.511,02     73,81%     99,12%
             Penyediaan Air Baku Sidikalang - Siempat Nempu     7.699,79     7.699,79    100,00%    100,00%
             Hulu yang dibangun
             Strategic Irrigation Modernization and           198.645,15   198.256,32     99,80%    100,00%
             Urgent Rehabilitation Project (SIMURP) yang
             dilaksanakan
             SNVT PEMBANGUNAN BENDUNGAN BWS                   487.091,06   380.093,57     78,03%
             SUMATERA II
             Bendungan Lau Simeme yang dibangun               442.734,87   336.510,21     76,01%      94,06%
             Tampungan air alami yang direvitalisasi           44.356,19    43.583,36     98,26%     100,00%
                                               Total PUPR    849.305,09    733.216,14     86,33%


            Satker dengan pagu tertinggi adalah                Sumatera Utara dengan pagu Rp240,70
            SNVT  Pembangunan  Bendungan  BWS                  miliar yang terealisasi Rp231,97 miliar atau
            Sumatera II dengan pagu Rp487,09 miliar            96,37 persen. Dialokasikan terbesar untuk

            yang telah direalisasikan Rp380,09 miliar          Strategic Irrigation Modernization and
            atau 78,03 persen dari pagu. Dari pagu             Urgent Rehabilitation Project (SIMURP)
            tersebut digunakan untuk pembangunan               dengan pagu Rp198,65 miliar dan terealisasi
            Bendungan Lau Simeme sebesar Rp336,51              Rp198,25 miliar atau 99,80 persen, dan

            miliar atau 76,01 persen dari pagu, dan            PCRO sebesar 100 persen. Di Sumut
            PCRO terealisasi sebesar 94,06 persen, dan         program  SIMURP dilaksanakan  di  7  Sub
            proses pembebasan lahan masih berjalan             D.I. yang berada di D.I Sei Ular yaitu D.I.
            dan akan dilanjutkan di Tahun Anggaran             Ramonia, D.I. Perbaungan, D.I. Pulau Gambar,

            2025.  Bendungan  Lau  Simeme  telah               D.I. Timbang Deli, D.I. Buluh, D.I. Sumber
            diresmikan Presiden Joko Widodo pada 16            Rejo Baru, D.I. Sumber Rejo.
            Oktober 2024, terletak di Kab. Deli Serdang,
            dilaksanakan sejak 2018 dengan nilai kontrak       2. Kementerian Pertanian

            Rp1,76 triliun. Bendungan ini berkapasitas
            tampung 21,07 juta meter kubik dibangun            Anggaran ketahanan pangan pada
            untuk pemenuhan kebutuhan air baku dan             Kementerian Pertanian dialokasikan sebesar
            pengendalian banjir.                               Rp429,23 miliar yang terealisasi Rp402,12
                                                               atau  93,69  persen dari pagu, meningkat

            Selanjutnya satker dengan pagu terbesar            dari  tahun  2023  dengan  pagu  Rp405,68
            kedua adalah SNVT Pelaksanaan Jaringan             miliar yang terealisasi Rp398,48 miliar.
            Pemanfaatan Air Sumatera II  Provinsi              Dialokasikan pada 14 satker yaitu:
